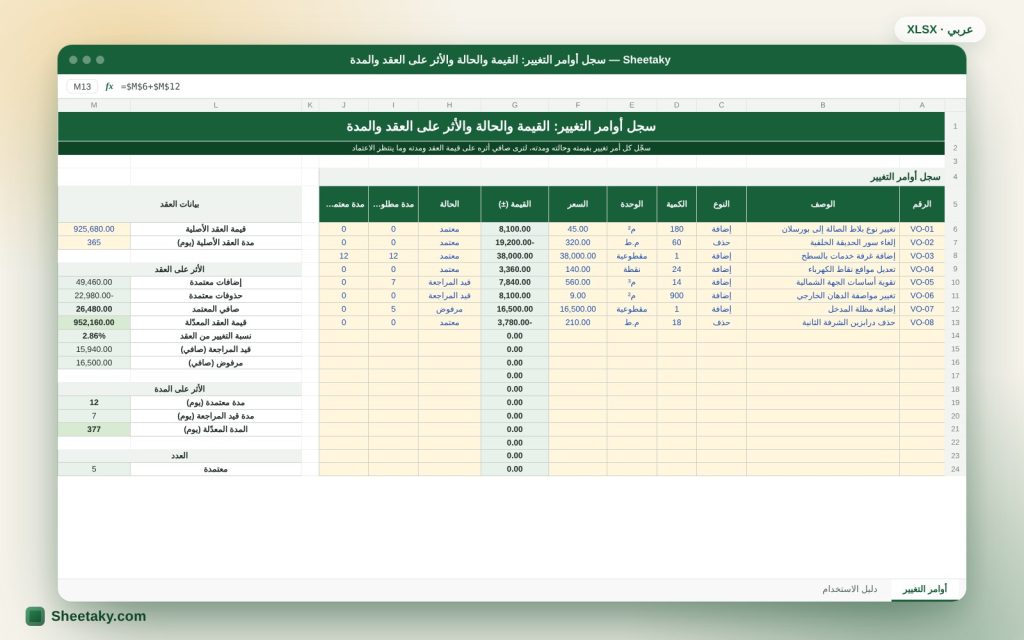

سجل أوامر التغيير Variation Orders في إكسل: قيمة العقد المعدلة وتمديد المدة وحالة الاعتماد
- XLSX
- 12 KB
- الإصدار 1.0
- العربية
- أكتوبر 23, 2026
جاهز للتحميل
ملف إكسل جاهز للتعديل
هذا الشيت متوفر أيضًا بلغة: English
لا يكاد يخلو مشروع من تغييرات: بنود إضافية، تعديلات في التصميم، كميات تتغير، أعمال تُحذف. وإن لم تُسجل هذه التغييرات بانتظام ضاع جزء منها، فيجد المقاول نفسه في نهاية المشروع يطالب بمبالغ لا يستطيع إثباتها، أو يجد المالك أن التكلفة تضاعفت دون أن يتابعها.
هذا الشيت سجل منظم لأوامر التغيير. لكل أمر رقم وتاريخ ووصف وسبب وقيمة (موجبة للزيادة وسالبة للنقص) وأيام التمديد المطلوبة والممنوحة وحالة الاعتماد. ومن السجل يخرج ملخص: قيمة العقد الأصلية والمعتمدة والمعلقة والمعدلة، والمدة المعدلة، وتأثير التغييرات كنسبة من العقد.
لمن هذا الشيت؟
- مهندسو العقود والتكاليف عند المقاولين والاستشاريين
- مديرو المشاريع
- ملاك المشاريع الذين يتابعون الزيادات
- المقاولون الباطن
ماذا يحتوي الشيت؟
- سجل لـ 60 أمر تغيير: رقم، تاريخ، وصف، سبب، قيمة، تمديد، حالة
- ملخص الحالات: عدد وقيمة المعتمد والمعلق والمرفوض
- قيمة العقد الأصلية والمعدلة بعد المعتمد
- التعرض المالي إن اعتمدت الأوامر المعلقة
- المدة الأصلية والمعدلة بالأيام وتاريخ الانتهاء
- نسبة التغييرات من العقد وتنبيه عند تجاوز حد
- ورقة دليل استخدام
طريقة الاستخدام
- اكتب بيانات العقد: القيمة الأصلية والمدة وتاريخ البدء.
- أضف كل أمر تغيير حين يصدر أو يُطلب، وحالته الحالية.
- اكتب القيمة بإشارة موجبة للزيادة وسالبة للنقص، وأيام التمديد الممنوحة.
- حدّث الحالة عند الاعتماد أو الرفض.
- اقرأ الملخص: العقد المعدل والتعرض والمدة الجديدة.
المعادلات المستخدمة
- قيمة العقد المعدلة = القيمة الأصلية + مجموع الأوامر المعتمدة
- التعرض = مجموع الأوامر المعلقة (المحتمل اعتمادها)
- المدة المعدلة = الأصلية + أيام التمديد المعتمدة
- نسبة التغييرات = (مجموع المعتمد ÷ القيمة الأصلية)
مثال محسوب من الشيت نفسه
عقد بقيمة 5,000,000 ومدة 365 يومًا.
- أوامر معتمدة: +180,000 و−40,000 فصافيها +140,000 والعقد المعدل 5,140,000.
- أمر معلق +95,000 فالتعرض 95,000 والقيمة المحتملة 5,235,000.
- تمديد معتمد 20 يومًا فالمدة المعدلة 385 يومًا.
ما هو أمر التغيير ومن يملك إصداره؟
أمر التغيير (Variation Order) تعليمات رسمية بتعديل نطاق العمل: إضافة أو حذف أو تغيير في الكمية أو المواصفة أو التسلسل. تحدد شروط العقد من يملك إصداره، وعادة المالك أو من ينوب عنه كالاستشاري. العمل بتعليمات شفهية مغامرة، فاطلب تأكيدًا كتابيًا قبل التنفيذ، وإلا قد لا تجد من يعترف بالقيمة.
يصنف الشيت كل أمر بحالته: معلق (طُلب أو قُدّر ولم يُعتمد)، معتمد (موقع)، مرفوض. هذا يفصل المال المضمون عن المال المحتمل.
طرق تقييم التغيير
تختلف العقود لكن الترتيب المعتاد: أولًا الأسعار المنصوص عليها في جدول الكميات إن كان العمل مشابهًا، ثم أسعار مشابهة معدلة بالتناسب، ثم تقييم عادل بتكلفة العمل الفعلية مضافًا إليها نسبة الإدارة والربح (Daywork أو تكلفة ومكسب). وثّق الأساس المستخدم لكل أمر في خانة الوصف لتسهل المراجعة.
تمديد المدة والإشعار في الوقت المناسب
التغيير قد يؤخر العمل فيستحق المقاول تمديد مدة. لكن معظم العقود تشترط إشعارًا كتابيًا خلال مدة محددة من وقوع الحدث، وقد يسقط الحق في التمديد أو التعويض بتأخره. سجل تاريخ الإشعار في الشيت واضبط تذكيرًا بمدة العقد.
الشيت لا يحدد أحقية التمديد؛ هو يسجل ما تم الاتفاق عليه. أما التحليل الزمني فيتطلب برنامجًا زمنيًا والمسار الحرج.
التعرض المالي والتحكم في التكلفة
مجموع الأوامر المعلقة هو ما قد يضاف إلى العقد إن اعتُمدت، وهو مهم للمالك في التخطيط للميزانية وللمقاول في التدفق النقدي. راقب نسبة التغييرات إلى القيمة الأصلية: ارتفاعها المفرط مؤشر على تصميم ناقص أو إدارة تغيير ضعيفة.
ضع حدًا للتنبيه (مثل 10% من العقد) يتحول عنده لون النسبة إلى الأحمر.
أخطاء شائعة
- تنفيذ العمل قبل صدور الأمر المكتوب.
- خلط الأمر المقترح بالمعتمد في قيمة العقد المعدلة.
- نسيان أوامر الحذف (قيمتها سالبة).
- عدم تسجيل أيام التمديد فتضيع المطالبة.
- ترقيم غير متسلسل يصعب معه المراجعة.
استخدام السجل في الاجتماعات
اطبع الملخص قبل اجتماع المشروع الشهري. ابدأ بالأوامر المعلقة الأقدم تاريخًا وسَل: ما الذي ينقصها؟ ومن المسؤول عن الخطوة التالية؟ وحدّث الحالات في الاجتماع نفسه.
نصائح للاستفادة الأفضل
- رقّم الأوامر تسلسليًا ولا تعد استخدام الرقم.
- اكتب الأساس والمستند المرجعي في الوصف.
- راجع الأوامر المعلقة شهريًا.
أسئلة شائعة
هل أدخل الحذف بإشارة سالبة؟
نعم، القيمة السالبة تعني نقصًا.
هل يحسب الشيت أحقية التمديد؟
لا، يسجل ما اتفق عليه فقط.
كم أمرًا يستوعب؟
60 أمرًا.
هل يصلح للمقاول الباطن؟
نعم بالطريقة نفسها مع عقد الباطن.
حمّل الشيت
اضغط زر التحميل في أعلى الصفحة لتحصل على ملف إكسل جاهز، فيه دليل استخدام كامل، وخلايا الإدخال باللون الأصفر، والمعادلات محمية من المسح بالخطأ. والشيت متوفر أيضًا بالنسخة الإنجليزية من زر تبديل اللغة.
الشيت أداة تسجيل وحساب. أحقية التغيير والتمديد تحددها شروط العقد.
