حاسبة الإنارة الداخلية بطريقة اللومن بالإكسل: عدد الكشافات لكل غرفة
- XLSX
- 13 KB
- الإصدار 1.0
- العربية
جاهز للتحميل
ملف إكسل جاهز للتعديل
هذا الشيت متوفر أيضًا بلغة: English
كم كشافًا تحتاج الغرفة؟ سؤال يتكرر في كل مشروع، والإجابة السريعة بالتخمين تنتج غرفًا مظلمة أو إسرافًا في الكشافات والكهرباء.
هذا الشيت يطبّق طريقة اللومن على عشرين غرفة في جدول واحد: تكتب الأبعاد والإضاءة المطلوبة وبيانات الكشاف، فيحسب العدد المطلوب، والإضاءة الفعلية بعد التقريب، والقدرة الكلية، وكثافة القدرة (W/m²) التي تحتاجها لمتطلبات كفاءة الطاقة.
لمن هذا الشيت؟
- مهندسو الكهرباء والتصميم الداخلي
- مقاولو الإنارة عند تقدير الكميات
- أصحاب المكاتب والمحلات الراغبون في إضاءة مناسبة
ماذا يحتوي الشيت؟

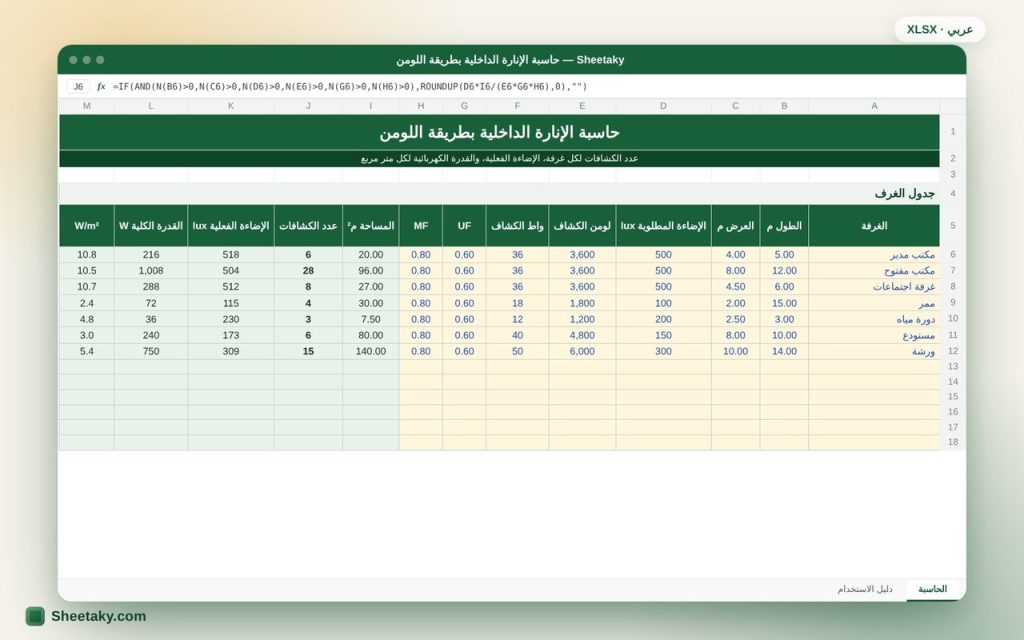

- جدول لعشرين غرفة: الأبعاد، الإضاءة المطلوبة، لومن الكشاف وقدرته، UF و MF
- المساحة وعدد الكشافات مقربًا للأعلى
- الإضاءة الفعلية بعد التقريب
- القدرة الكلية والواط لكل متر مربع لكل غرفة وللمشروع
- جدول قيم إضاءة نموذجية للمكاتب والممرات والمستودعات وغيرها
طريقة الاستخدام
- اكتب اسم الغرفة وطولها وعرضها بالمتر.
- اكتب الإضاءة المطلوبة باللوكس، واستعن بجدول القيم النموذجية.
- اكتب لومن الكشاف وقدرته بالواط من الكتالوج.
- عدّل معامل الاستفادة UF ومعامل الصيانة MF إن لزم، واقرأ النتائج.
المعادلات المستخدمة
- عدد الكشافات = (الإضاءة المطلوبة × المساحة) ÷ (لومن الكشاف × UF × MF)، مقربًا للأعلى
- الإضاءة الفعلية = العدد × اللومن × UF × MF ÷ المساحة
- كثافة القدرة = (العدد × واط الكشاف) ÷ المساحة
مثال محسوب من الشيت نفسه
مكتب مدير أبعاده 5 × 4 م (20 م²) يحتاج 500 لوكس، والكشاف 3600 لومن و36 واط، مع UF = 0.6 و MF = 0.8:
- العدد = (500 × 20) ÷ (3600 × 0.6 × 0.8) = 5.79، فيُقرب إلى 6 كشافات، والإضاءة الفعلية 518 لوكس.
- القدرة 216 واط، أي 10.8 واط/م². وفي المثال كاملًا سبع غرف تحتاج 70 كشافًا بقدرة 2610 واط.
نصائح للاستفادة الأفضل
- استخدم كشافات بكفاءة عالية (لومن لكل واط) لتقليل W/m².
- وزّع الكشافات بانتظام؛ العدد وحده لا يكفي إن تجمعت في جزء من الغرفة.
- للغرف ذات الأسقف العالية أو الألوان الداكنة استخدم UF أقل.
أسئلة شائعة
ما معامل الاستفادة UF؟
نسبة الضوء الذي يصل إلى سطح العمل من ضوء الكشاف، وتعتمد على شكل الغرفة وألوانها ونوع الكشاف. 0.5 إلى 0.7 قيم شائعة.
ما معامل الصيانة MF؟
يعوّض انخفاض الإضاءة بسبب الأتربة وتقادم المصابيح، وغالبًا بين 0.7 و0.8.
هل يغني عن برامج المحاكاة مثل DIALux؟
هو مناسب للتقدير السريع والتسعير، أما التوزيع الدقيق والانتظام فيُراجع ببرامج المحاكاة.
حمّل الشيت
اضغط زر التحميل في أعلى الصفحة لتحصل على ملف إكسل جاهز، فيه دليل استخدام كامل، وخلايا الإدخال باللون الأصفر، والمعادلات محمية من المسح بالخطأ. والشيت متوفر أيضًا بالنسخة الإنجليزية من زر تبديل اللغة.
